Dự án Nhà máy Thủy điện Hòa Bình mở rộng được khởi công vào đầu năm 2021 với tổng mức đầu tư hơn 9.200 tỷ đồng. Dự án được kỳ vọng sẽ góp phần cân đối an ninh năng lượng quốc gia khi đưa vào vận hành.
Theo Tập đoàn Điện lực Việt Nam (EVN), ngày 22/7, đoàn công tác Tập đoàn Điện lực Việt Nam do Chủ tịch Hội đồng thành viên Đặng Hoàng An dẫn đầu đã kiểm tra tiến độ, tình hình thi công dự án Nhà máy Thủy điện Hòa Bình mở rộng (phường Hòa Bình, tỉnh Phú Thọ). Công trường đang ở chặng “nước rút” để kịp phát điện tổ máy 1 vào ngày 19/8/2025.
Trên công trường, hàng trăm cán bộ, kỹ sư, công nhân của các nhà thầu Lilama 10, Trường Sơn, Công ty CP Xây dựng 47... đang tăng tốc làm việc 3 ca/ngày, tranh thủ từng giờ để bám sát tiến độ kế hoạch.
Theo báo cáo của EVNPMB1, đến thời điểm hiện tại, những hạng mục then chốt như: công tác tháo dỡ đê quây, lắp đặt rotor tổ máy 1, hầm dẫn nước đã hoàn thành. Hệ thống thiết bị điện và các hệ thống phụ trợ đã hoàn thành lắp đặt.
Khu vực nhà máy, các buồng phòng kỹ thuật đang được hoàn thiện. Việc lắp đặt thiết bị GIS, máy biến áp, hệ thống điện tự dùng,… được đẩy nhanh để đảm bảo tiến độ chạy thử không tải tổ máy và phát điện chính thức vào ngày 19/8/2025.
![]() |

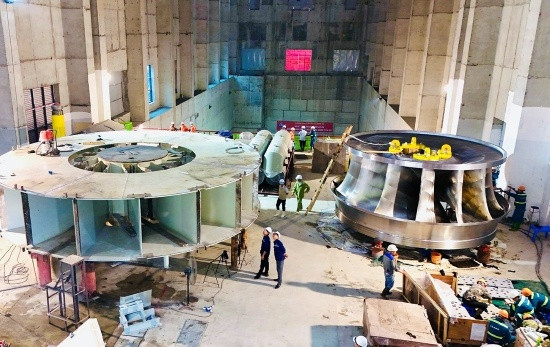

Trên công trường, hàng trăm cán bộ, kỹ sư, công nhân đang tăng tốc làm việc 3 ca/ngày - Ảnh: EVN |
Công tác thi đua hiện đang bị ảnh hưởng nhiều bởi điều kiện thời tiết bất lợi do ảnh hưởng của bão số 3 và hoàn lưu bão. Tuy nhiên, với khí thế “vượt nắng, thắng mưa, không thua gió bão”, công tác tổ chức thi công vẫn được duy trì chặt chẽ, khoa học và an toàn.
Trên công trường, EVNPMB1 và nhà thầu đã bố trí hệ thống thoát nước, chống ngập, mái che buồng máy, hố móng. Đồng thời, bố trí lực lượng ứng trực, tổ chức các tổ, đội thi công tại các vị trí an toàn, không để gián đoạn mạch tiến độ chính.
Lãnh đạo EVN yêu cầu Ban Quản lý dự án Điện 1 khẩn trương hoàn thành các hạng mục công việc để sẵn sàng phát điện tổ máy 1 đúng tiến độ. Bên cạnh đó, cần phải thi công hoàn thiện hệ thống đường nội bộ, đảm bảo kiến trúc cảnh quan khu vực Nhà máy Thủy điện Hòa Bình mở rộng.
Ngoài ra, các đơn vị thi công, tư vấn giám sát tiếp tục bám sát công trường, phối hợp chặt chẽ giữa các mũi thi công, kịp thời xử lý mọi phát sinh, giữ vững tiến độ dự án, bảo đảm an toàn tuyệt đối cho người, thiết bị, công trình trong mọi tình huống.
Nhà máy Thủy điện Hòa Bình được khởi công xây dựng năm 1979, hoàn thành năm 1994. Đây là công trình thủy điện có công suất lớn nhất Đông Nam Á vào thế kỷ XX.
Sau hơn 10 năm nghiên cứu dự án, cuối tháng 1/2021, dự án Nhà máy Thủy điện Hòa Bình mở rộng chính thức được Tập đoàn Điện lực Việt Nam (EVN) khởi công xây dựng, nằm bên bờ phải tuyến đập Thủy điện Hòa Bình hiện tại.
Phúc Lam - nguoiquansat.vn
